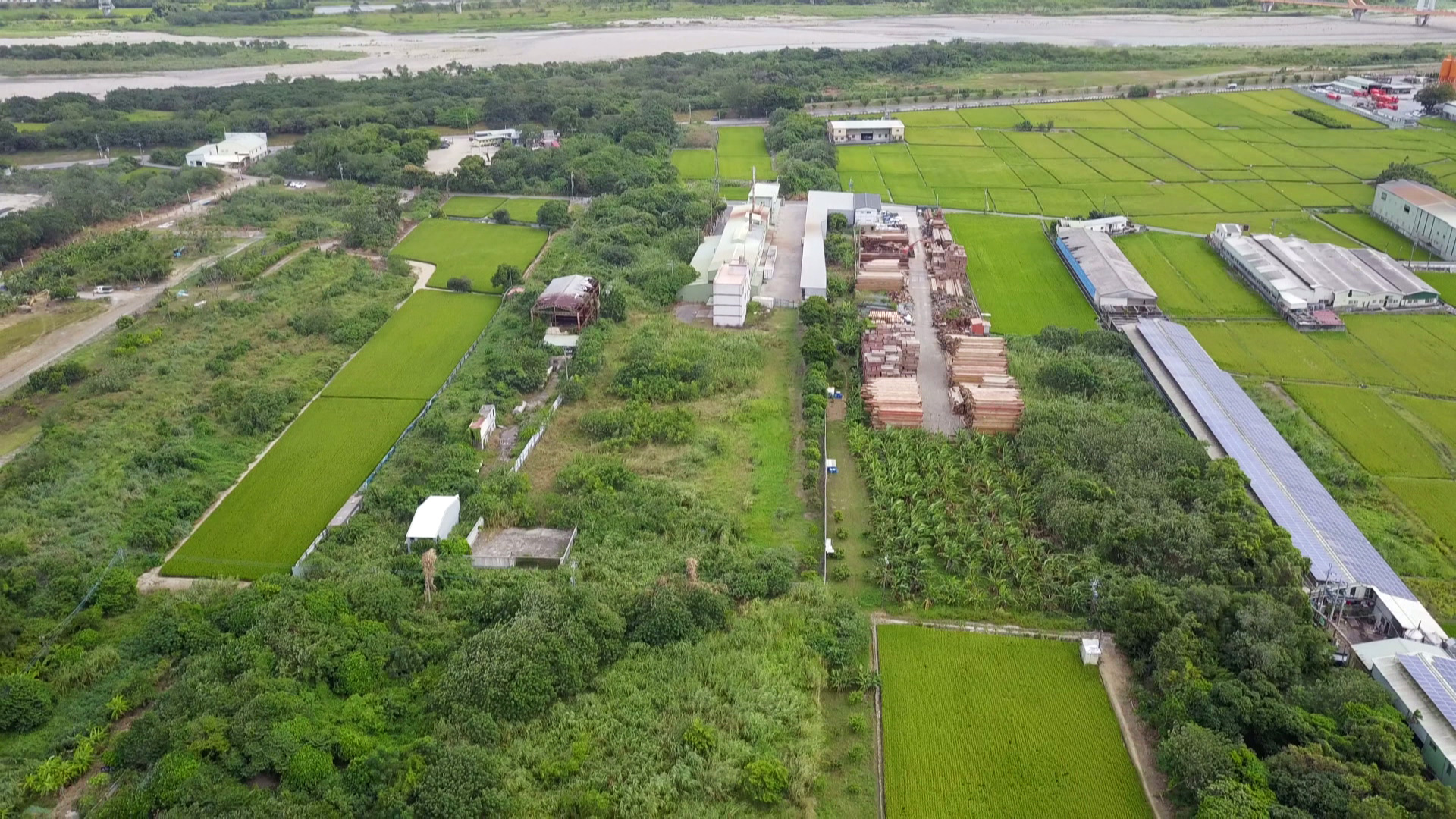

想收到最新推播,加入我們的島line社群

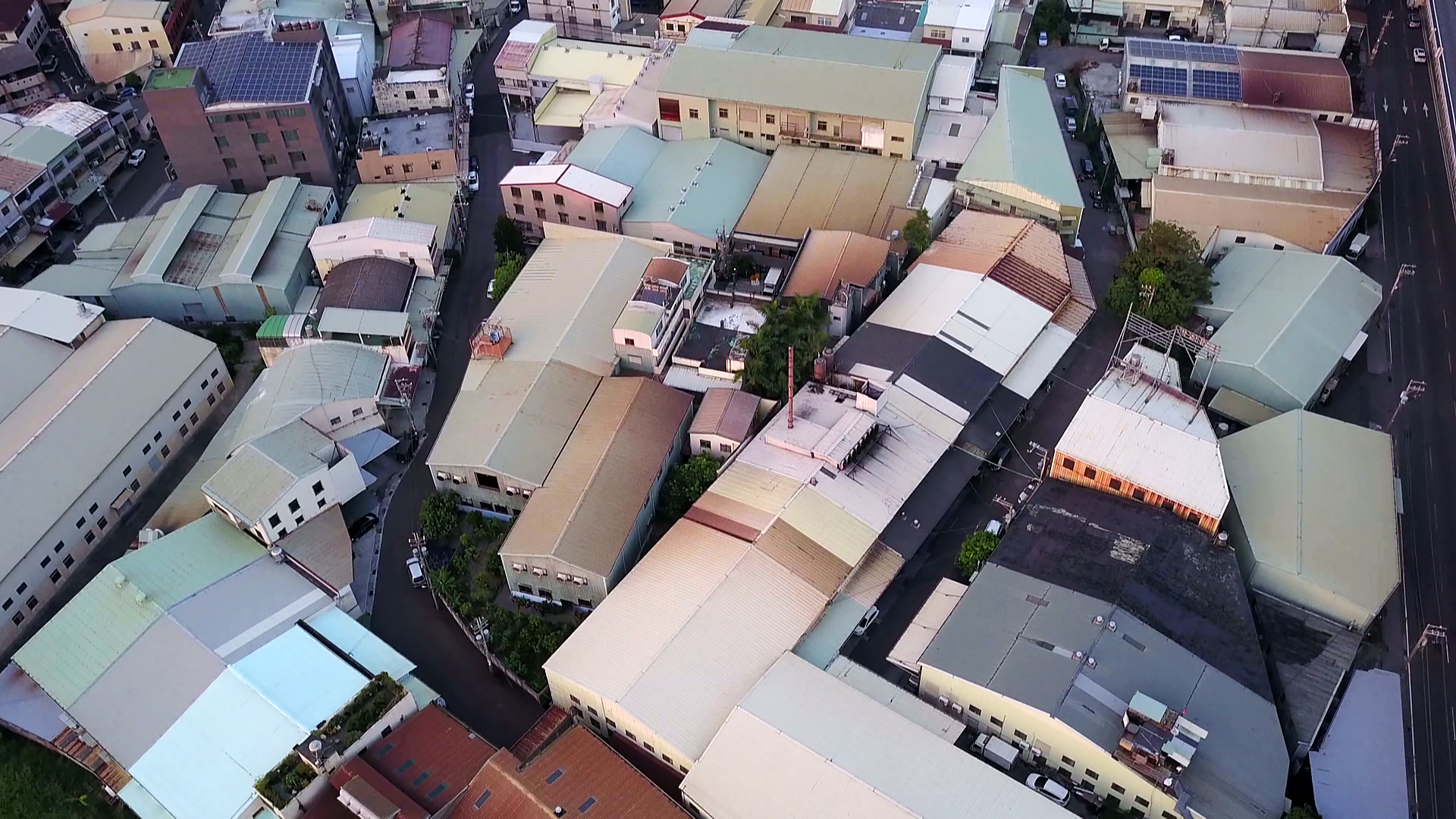

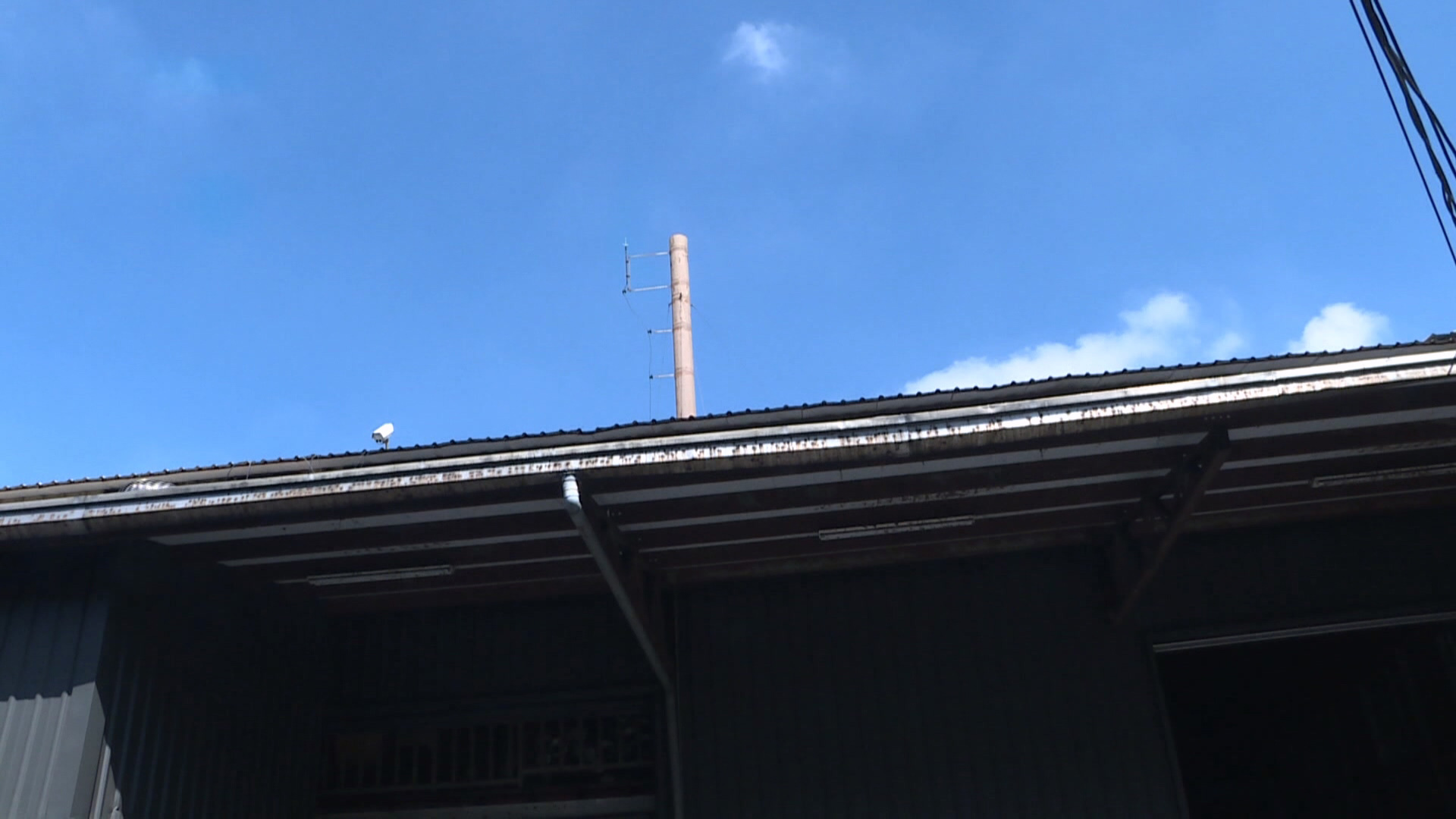

漢杞工程公司於2000年在台中大里舊工業區設置焚化爐,處理醫療廢棄物,所在地緊鄰住宅區與學校。細長、約五層樓高的煙囪,就隱身在大樓與橋墩之間,不分晝夜排出的煙霧,讓下風處居民經常聞到陣陣異味。

漢杞工程公司在2000年設廠於台中大里區的舊工業區,所在位置緊鄰住宅區和學校用地。
住在附近的廖先生表示,晚間煙囪仍持續排煙:「有時候空氣中會有塑膠味或豬屎味,開了空氣清淨機也沒用。在外面聊天,聊著聊著就想咳嗽,只能趕快回家。」居民更擔心長期吸入廢氣會影響健康。
醫療廢棄物含PVC塑膠材料 焚燒恐產生戴奧辛

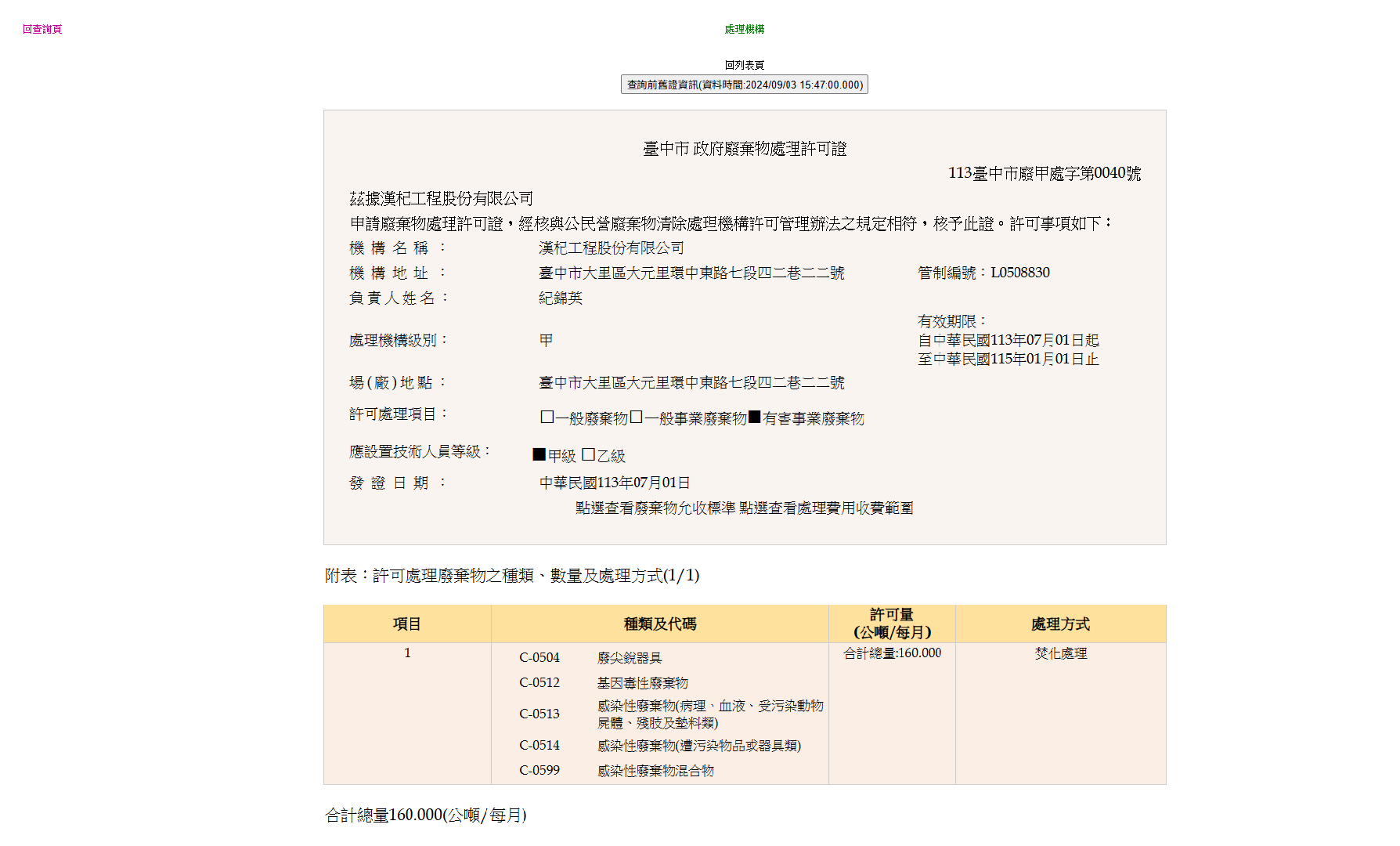

漢杞公司的廢棄物處理許可證即將在2026年1月1日屆期。資料來源/環境部資源循環署

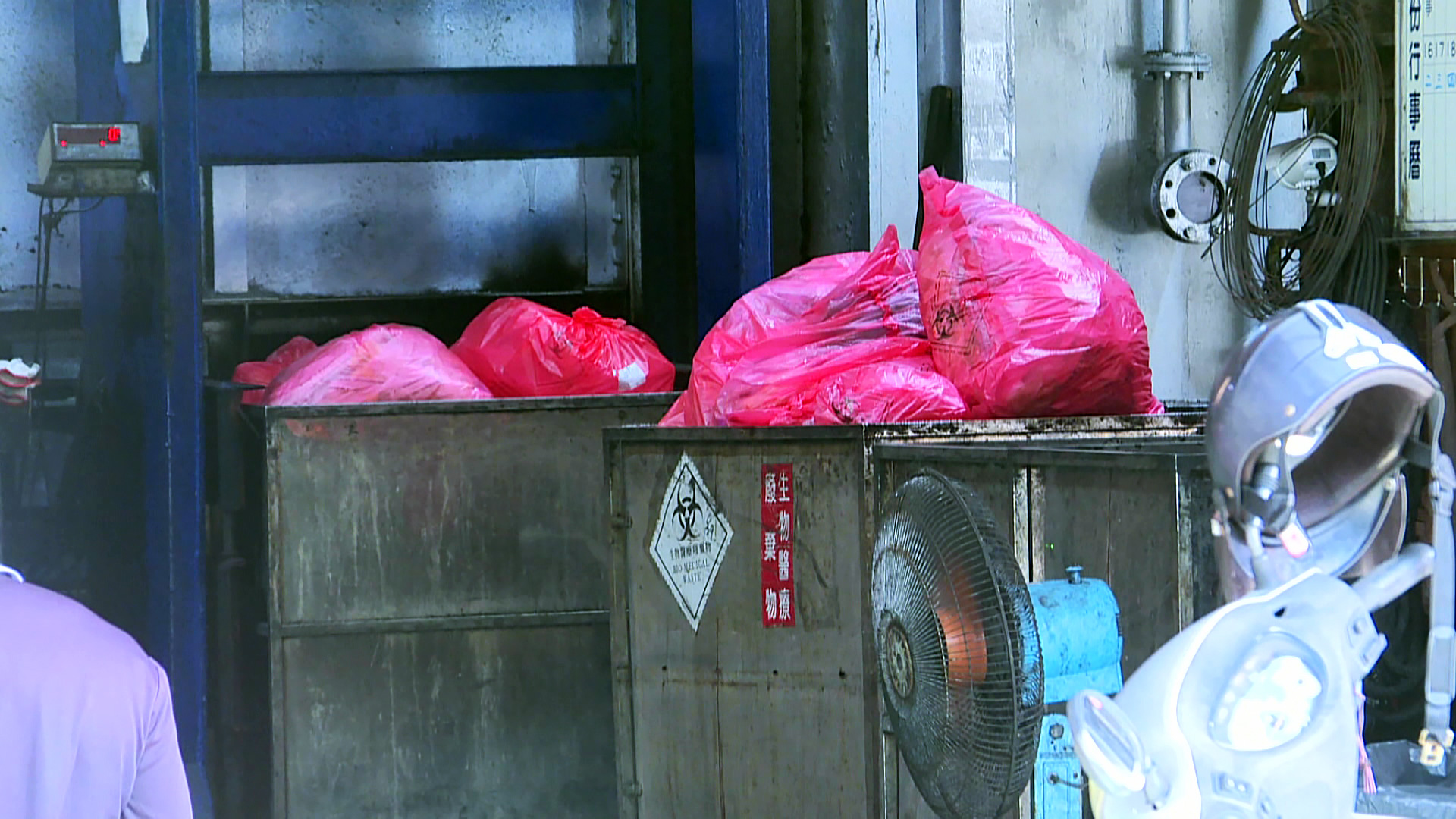

漢杞公司收受的事業廢棄物項目包括廢尖銳器具、基因毒性廢棄物、感染性廢棄物(病理、血液、受污染動物屍體、殘肢及墊料類)及其混合物。
看守台灣協會秘書長謝和霖指出,這類廢棄物多含氯與含苯藥物,此外針筒、尿袋、軟管、點滴袋、血袋等多為PVC塑膠材質,燃燒時會產生戴奧辛或腐蝕性氣體,污染程度高於一般廢棄物,如果廢氣未妥善處理即排放,對環境影響甚鉅。

漢杞工程公司的醫療廢棄物焚化爐,專門焚燒處理甲級有害廢棄物。

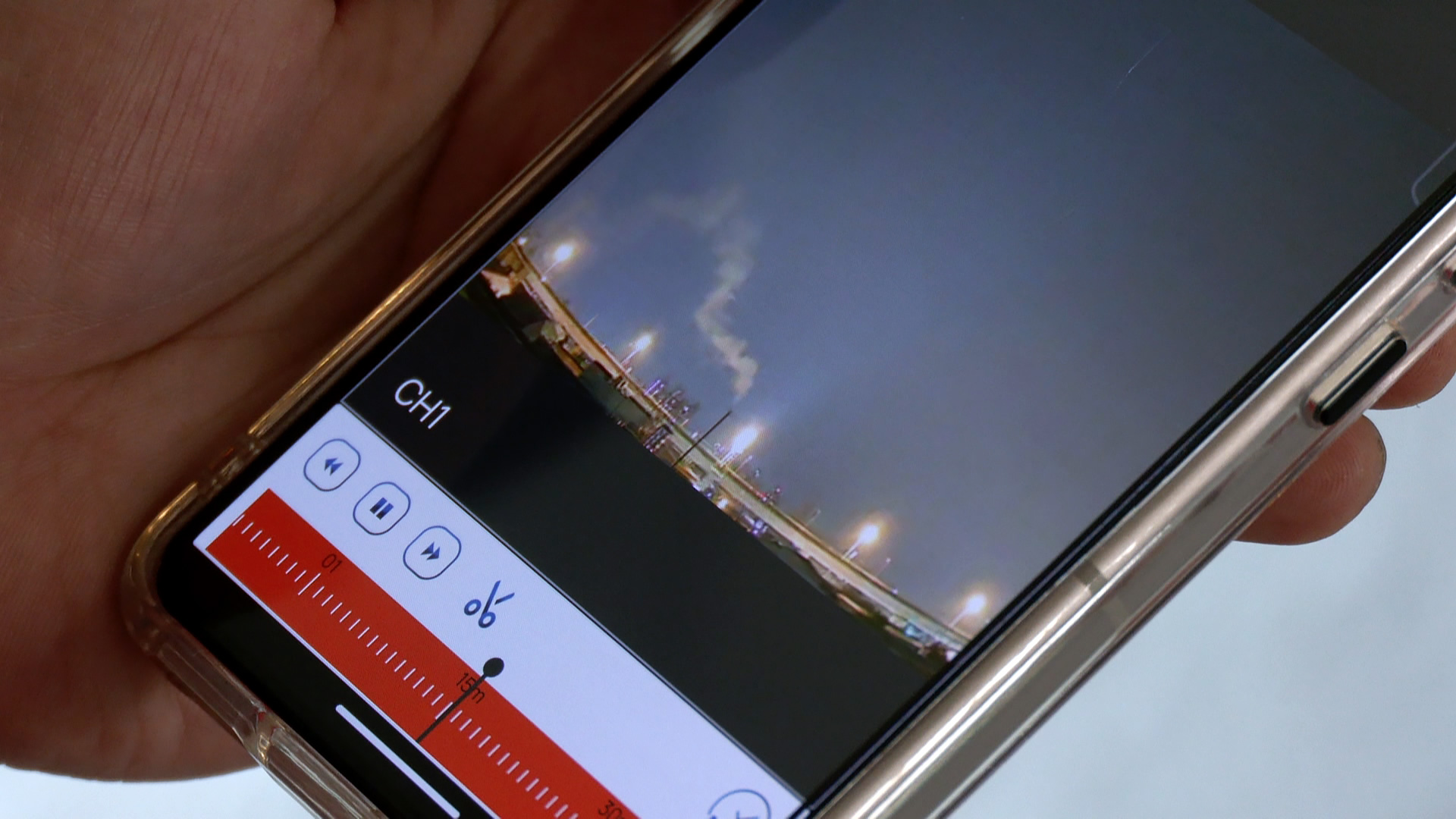

張先生在漢杞焚化爐設立前便住在當地,他無奈表示,家中門窗與屋頂正對煙囪方向。為了保護家人健康,張先生會用手機觀察煙囪風向與煙霧狀況,在排放期間盡量避開。「煙囪晚上和下雨天燒得比較大,有時白煙、有時灰煙;如果往大里運動公園飄,我就不會去那裡運動。」

居民張先生用手機觀察煙囪風向與煙霧狀況,在排放期間盡量避開。

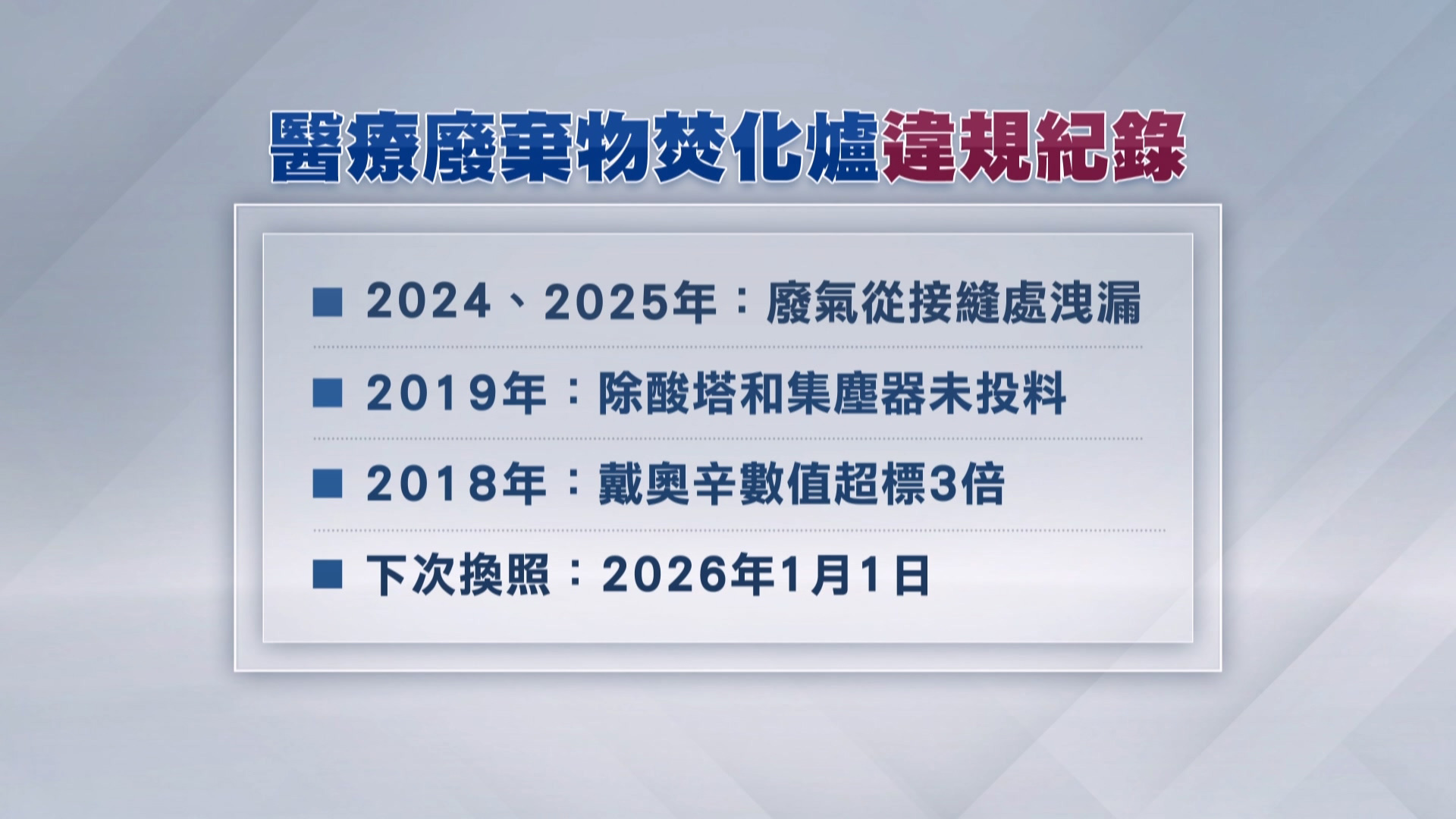

漢杞公司曾因違法空污法和廢清法被開罰
台中市環保局多次稽查,2018年至2025年間,漢杞工程公司曾因操作不當、設備損壞或污染物外洩等,違反《空氣污染防制法》及《廢棄物清理法》,累計違規36次。

台中市環保局稽查,2018年至2025年間,漢杞公司曾有多次違規紀錄。
其中2024與2025年都曾發生排放黑煙,以及焚化爐接縫處洩漏,製程廢氣未經後端防制設備處理,直接逸散至空氣中。2019年則因除酸塔消石灰設備損壞,未能即時投料;集塵器活性碳槽空料,導致防制設備無法正常運作。
由於焚化爐所在地緊鄰學校與住宅,2018年甚至檢出戴奧辛超標三倍,引起家長憂心。2020年居民發起200人抗議,要求業者簽署切結書並盡速遷廠。

居民曾在2019年至2020年連署抗議,並請業者簽下5年內遷廠的同意書。
許可證將屆期 民間團體指出近三年連續超燒
2024年,台中市環保局將業者的廢棄物處理許可證,展延期限從五年縮短為一年半,至2026年1月1日到期,希望藉此加強監管、督促遷廠。然而2025年業者再度申請展延,居民與民間團體再度抗議。(相關新聞:台中大里醫廢廠申請展延 民眾籲環局從嚴審查)

2025年業者再度申請展延,居民與民間團體再度抗議。
監督施政聯盟執行長許心欣指出,漢杞每年許可焚燒天數為300天,但2022至2024年間,每年都違法超燒一個多月。環保局今年10月8日才開罰16萬元,「犧牲的是大里的空氣品質與居民健康。」
時任台中市環保局局長陳宏益表示,雖然業者營運天數超過規定,已依法裁罰,但今年1月至9月,每月處理量已從160噸降為約100多噸,否認放任違規。「未來許可展延將邀請5位專家嚴格審查,必要時再縮短期限。」
住在大里的張鈺偵認為,焚化爐周遭共有11所學校,孩子每天上學、戶外活動都暴露在污染風險中,市府應該停止許可展延,保障居民健康。

時任台中市環保局局長陳宏益表示,漢杞的營運天數超過規定,但在今年1月至9月,每月處理量從160噸調降到100多噸,整體燃燒量下降,否認放水。
環保局要求加裝監測器 環團認為效益有限
10月21日,台中市環保局與抗議團體及居民溝通,強調自2020年起就將漢杞列為「專案稽查」對象,稽查頻率高。空氣品質及噪音管制科表示,2022年至2025年間共稽查87次,裁罰10件,金額達321萬1000元。
針對居民質疑「夜間煙霧大、缺乏24小時監測」,陳宏益表示,將增加監測站,並要求業者加裝CEMS 自動監測,與環保局資料連線;同時提出具體減燒機制,否則不會通過展延。(相關資料:漢杞環說書審查結論公告)
看守台灣協會謝和霖則指出,設備老舊且多次外洩,即使管道加裝監測器,仍可能低估污染程度。他呼籲政府應該思考如何減量焚燒廢棄物,並確保排放合格。

看守台灣協會謝和霖指出,即使在管道或排放口安裝監測器,對於老舊且接縫處有多次外洩紀錄的爐體,汙染仍可能被低估。
遷廠五年承諾將屆 醫療焚化爐遷廠仍有困難
大里區夏田里里長曾盛琪應指出,大里人口已增至20多萬人,鄰近居民亦有罹癌案例,希望業者履行五年前遷廠承諾,遷至人煙稀少、空曠地區,使用新型防制設備,合法合規運作。
漢杞工程公司經理賴羿宏回應,目前所在地屬合法工業區,預計兩年至三年內在烏日溪尾新建廠區,屆時大里廠將結束營運。大里Go爭氣陣線發言人鄒明諺則批評,業者本來有五年期限仍未動工,建議市府停止展延。

漢杞公司5年前曾承諾遷廠,預定地至今仍是未動工的草皮。
台中市環保局回應,業者新廠在2024年通過環評並取得建照,但仍有施工困難,將協助盡速遷廠。至於展延許可,10月底已要求補件再審,尚未核准。
延伸閱讀》大社遷廠,如夢一場?|搬不走的高雄石化產業聚落
核稿/廖婕妤,編輯/林彤恩、林燕如
